château de Coucy - actualité des travaux récapitulatif de l'année 2002 |
. |
. |
| ||
. |
. |
. |
. |
. |
| ||
---|---|---|---|---|---|---|---|
|
| ||||||
|
|
|
|
|
| ||
|
Travaux de restauration sur la tour n°14 de l'enceinte de la basse-cour Début des travaux janvier 2002 |
|
| ||||
|
|
|
|
|
|
| |
|
|
n'oubliez pas qu'en cliquant sur les photos vous pouvez les agrandir |
|
| |||
|
|

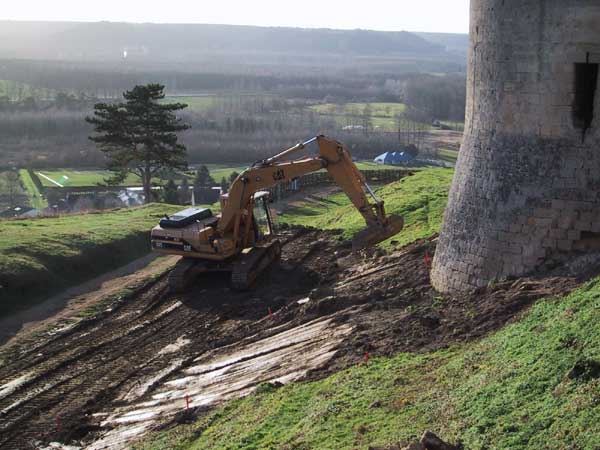

Préparation du talus à l'extérieur de l'enceinte. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Montage des échafaudages à l'intérieur de l'enceinte. |
|
|
| ||
|
|
|
|
|
|
| |
|
|

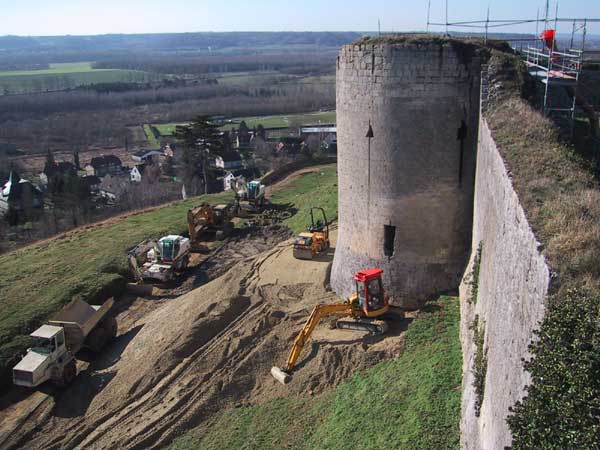

Apport de gravier pour établir une plateforme à la base de la tour. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
La plateforme de travail est presque achevée. |
|
|
| ||
|
|
|
|
|
|
| |
|
mois de février 2002 |
|
| ||||
|
|
|
|
|
|
| |
|
|
mardi 5 février la plateforme est achevée, avec un plan incliné pour permettre l'accès des foreuses. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
la même vue à 10 jours d'intervalle. Aménager un talus aussi important était nécessaire pour pouvoir travailler avec des engins sur un sol horizontal au pied de la tour. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Du côté maçonnerie, pluie et vent n'ont pas arrêté le déblaiement du sommet de la tour. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Et du côté fondations, il y a eû l'installation de cuves, réservoirs, tuyaux et pompe haute pression. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
la foreuse |
|
| |||
|
|
|
|
|
|
| |
|
|
les injections de ciment ont déstabilisé le terrain un haubannage est installé pour retenir la tour |
|
| |||
|
|
|
|
|
|
| |
|
mois de mars 2002 |
|
| ||||
|
|
|
|
|
|
| |
|
|
Visite de chantier pour suivre l'avancée des travaux. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Des témoins millimétrés sont posés sur chaque fissure pour vérifier les mouvements de la tour. Pendant les injections, ces mouvements sont surveillés de l'extérieur au théodolite laser par un géomètre. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Foreuse en cours d'injection. Ces travaux vont s'achever le vendredi 15 mars. Au total, douze colonnes de ciment injecté à 430 bars, mesurant environ 1,20 m de diamètre sur 10 m de profondeur. (approximativement la hauteur de la tour) |
|
|
| ||
|
|
|
|
|
|
| |
|
en avril, juste une surveillance d'éventuels mouvements |
|
|
|
|
| |
|
|
|
|
|
|
| |
|
mois de mai 2002 |
|
|
|
|
| |
|
|
|
|
|
|
| |
|
|
début mai, la restauration commence, les pierres les plus abimées sont remplacées par des neuves. sur la photo elles sont plus blanches que les anciennes. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Le talus de graviers ne sera pas retiré, il est recouvert de terre végétale |
|
|
| ||
|
|
|
|
|
|
| |
|
|
|
|
| |||
|
|
|
|
|
|
| |
|
mois de juin 2002 |
|
|
|
|
| |
|
|
|
|
|
|
| |
|
|
|
|
|
| ||
|
|
|
|
|
|
| |
|
mois de juillet - août 2002 |
|
| ||||
|
|
|
|
|
|
| |
|
|
Toutes les pierres en mauvais état ou fendues sont changées. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
|
Le parement sera remonté de 1,50 m environ pour créer un parapet et pour masquer la dalle d'étanchéïté qui va être coulée. |
|
|
| |
|
|
|
|
|
|
| |
|
|
Restauration de l'étrier d'une archère "en rame", ces archères seront restituées lors de la construction du parapet. |
|
|
| ||
|
|
|
|
|
|
| |
|
mois de septembre 2002 |
|
| ||||
|
|
|
|
|
|
| |
|
|
Le parement n'est pas plus haut que le mois dernier mais toutes les fissures extérieures ont été reprises, les pierres en mauvais état ou fendues ont été toutes changées, il ne restera qu'à refaire les joints lorsque le gros oeuvre sera achevé. |
|
|
| ||
|
|
|
|
|
|
| |
|
|
Le parement de l'escalier à vis est en cours de restauration (les marches viendront plus tard) |
|
|
| ||
|
octobre et novembre 2002 |
|
|
|
|
| |
|
|
fin novembre la dalle de béton est coulée Les travaux sont ensuite interrompus à cause des fêtes et des intempéries (voir page suivante janvier 2003) |
|
|
| ||
|
|
|
|
|
|
| |
|
|
|
|
|
|
